z6尊龙中国

东港热电二期扩建项目工程施工侧记
尊龙·Z6(中国认证)集团有限公司官网2012.06.12     阅读量:1127

 只争朝夕抢抓工期,,,,,全面加快工程建设
——东港热电二期扩建项目工程施工侧记


    在清明幼长假期间,,,,,奋战在东港热电二期扩建项目工地的施工人员烧毁休息,,,,,孜孜不倦施工,,,,,四处是一派如火如荼的建设场景,,,,,他们抓住当前施工黄金期,,,,,科学合理铺排工人施工,,,,,组织各类施工机械,,,,,尝试24幼时轮流作业,,,,,做到人歇机一向,,,,,誓为确保工程节点指标、实现提前供汽而致力奋战 。。。。。。。 。
    东港热电联产二期扩建项目是z6尊龙中国环保收购株洲东港环保热电有限公司股权后的第一个沉大项目,,,,,该项目打算投资3.5亿元,,,,,扩建三台150t/h的高温高压循环流化床锅炉配二台18兆瓦高温高压背压机组,,,,,同时刷新原有的15兆瓦次高温次高压抽凝机为15兆瓦高温高压背压机组,,,,,形成7炉5机的规模,,,,,装机容量7.2万千瓦时,,,,, 供热量550t/h 。。。。。。。 。项目打算2012年9月底首台机组投运,,,,,2013年1月底前第二台机组具备供汽前提 。。。。。。。 。
    春节以来用汽量大幅提高,,,,,最高用汽负荷已达190t/h,,,,,凭据热负荷增长情况,,,,,预测今年底用汽负荷将突破300t/h,,,,,且凭据株洲市国度经济开发区规划,,,,,“十二五”期间特种纸规模将突破200亿产值,,,,,将来供热市场持续扩大 。。。。。。。 。东港热电在抓好二期扩建工程同使佚在规划三期工程,,,,,拓展供热市场,,,,,以确保资金有效投入 。。。。。。。 。为了确保优质高效干好该项目工程,,,,,公司辅导赐与工程高度关注 。。。。。。。 。董事长吴斌屡次深刻工地视察工作;;;;;;;;总经理江海林屡次召开专题协调会,,,,,精心策动项目治理规划,,,,,钻研造订施工组织规划,,,,,并且对峙每天深刻工地现场领导施工 。。。。。。。 。这都从战术上为干好东港热电二期扩建项目确立了指标,,,,,指了然方向,,,,,坚定了信心 。。。。。。。 。

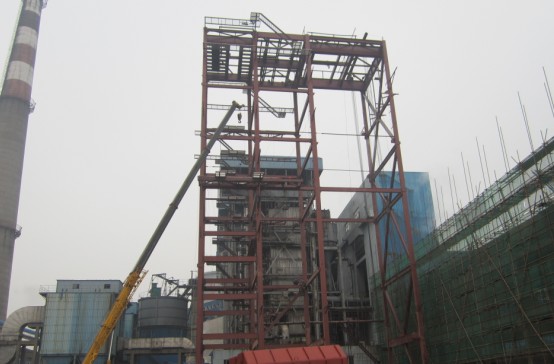

    目前,,,,,二期扩建项目土建工程进展顺利,,,,,行车梁钢筋预造、烟囱桩基实现烟囱人为挖孔桩全数实现,,,,,主厂房框架施工实现22m,,,,,汽机房钢屋架、脱硫基础起头施工,,,,,首台锅炉钢架装置实现…… 。。。。。。。 。在项目施工现场,,,,,四处是工人们忙乱的身影,,,,,整个参建员工正满怀信心、全力以赴,,,,,以自己的现尝试动加快工程建设的措施 。。。。。。。 。

尊龙·Z6(中国认证)集团有限公司官网

【网站地图】【sitemap】
